03项目管理
基础定义
应用背景
在当今快节奏的商业环境中,企业常面临项目目标复杂化、跨团队协作效率低、任务进度不透明等挑战。传统的管理模式依赖分散的文档、人工沟通及碎片化工具,易导致信息滞后、资源浪费和交付风险。为此,现代项目管理系统通过“项目管理”与“任务管理”两大核心模块,构建了从战略规划到执行落地的闭环管理体系,来保证任务与项目的顺利进行。

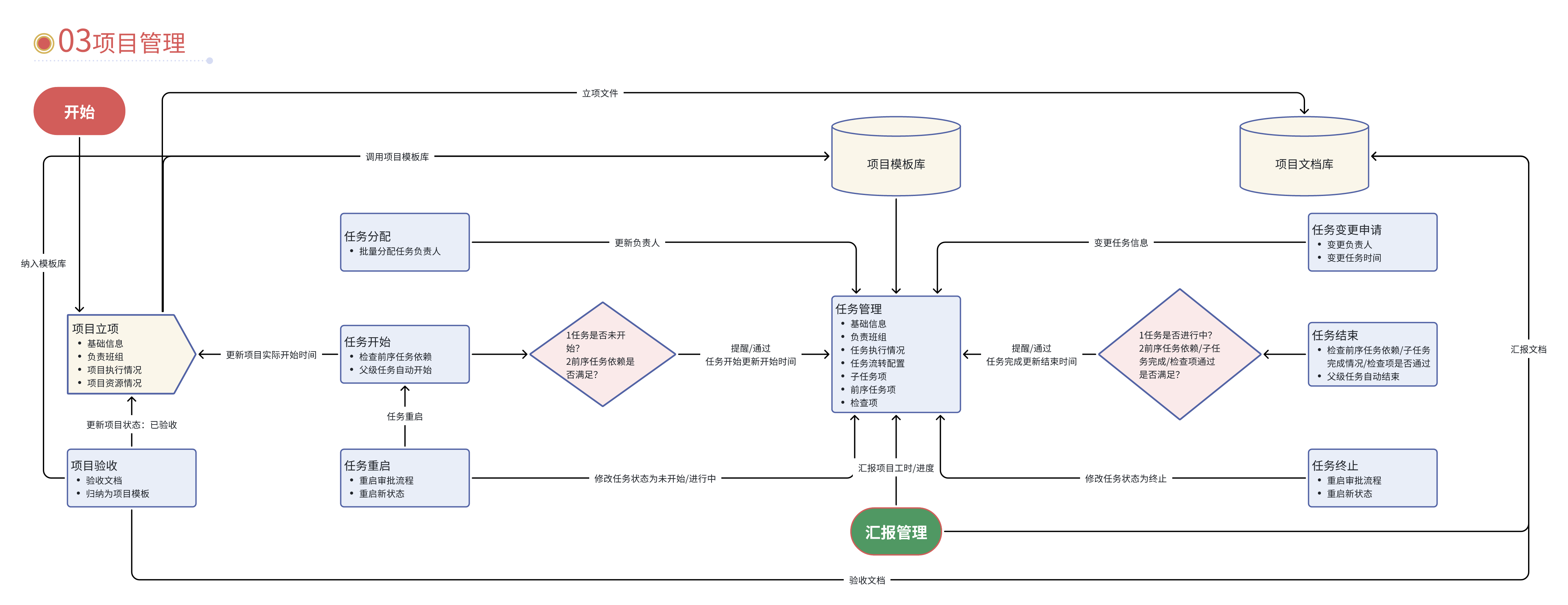

业务流程图
基础功能
项目模板库
记录项目的通用模板信息,后续调用该模板可创建标准化的任务信息。可预设以下内容:
- 该模板下任务的开始时间与工期
- 里程碑任务状态
- 通过 WBS 编码预设主任务和子任务层级。
- 模板任务明细
- WBS 编码:记录任务的主任务和子任务层级关系,其编写公式为(1,1.1,1.2,2)。未填写编码时,调用后默认为第一层任务。
- 开始间隔天数:记录本任务距离项目预计开始时间的天数。
- 预估工时:记录本任务预计完成所需天数。
- 是否里程碑任务:标记任务是否为里程碑。

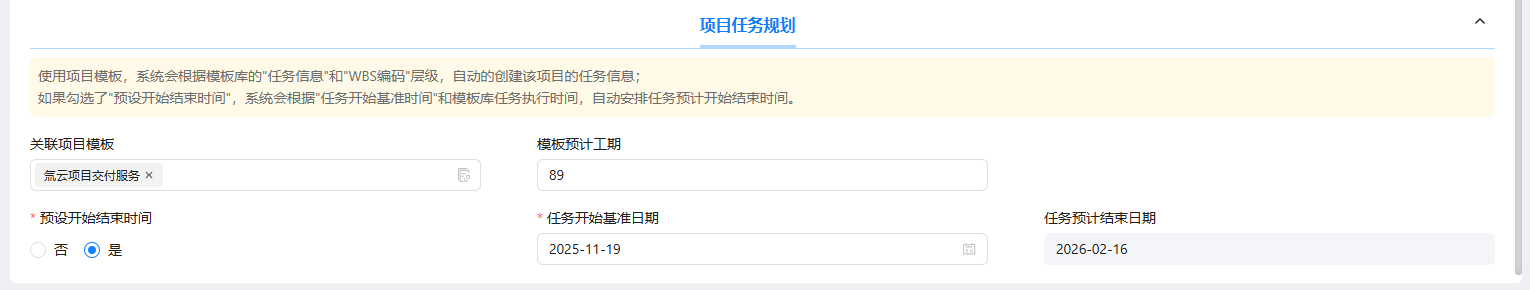

模板的调用功能将在 项目立项 中详细说明。

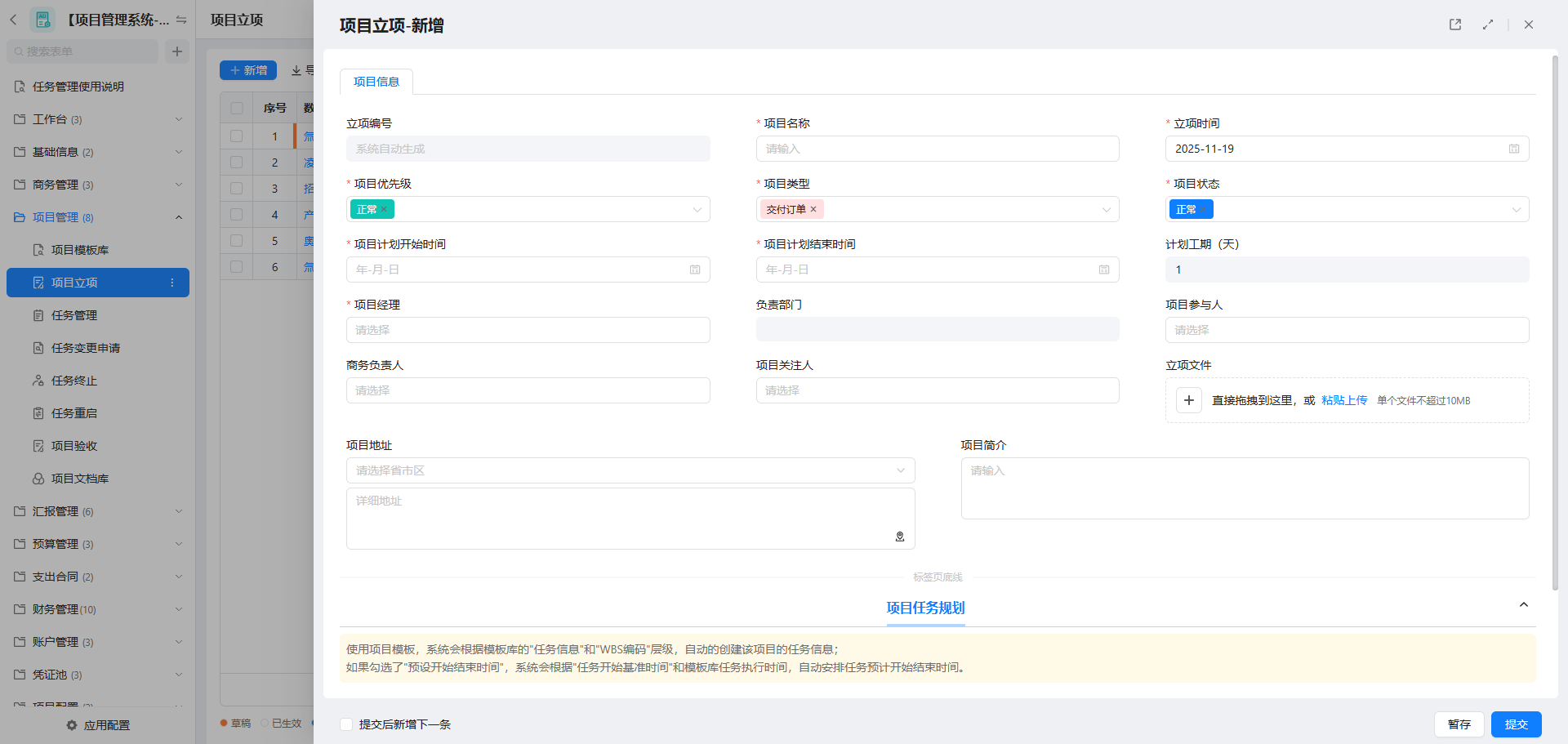

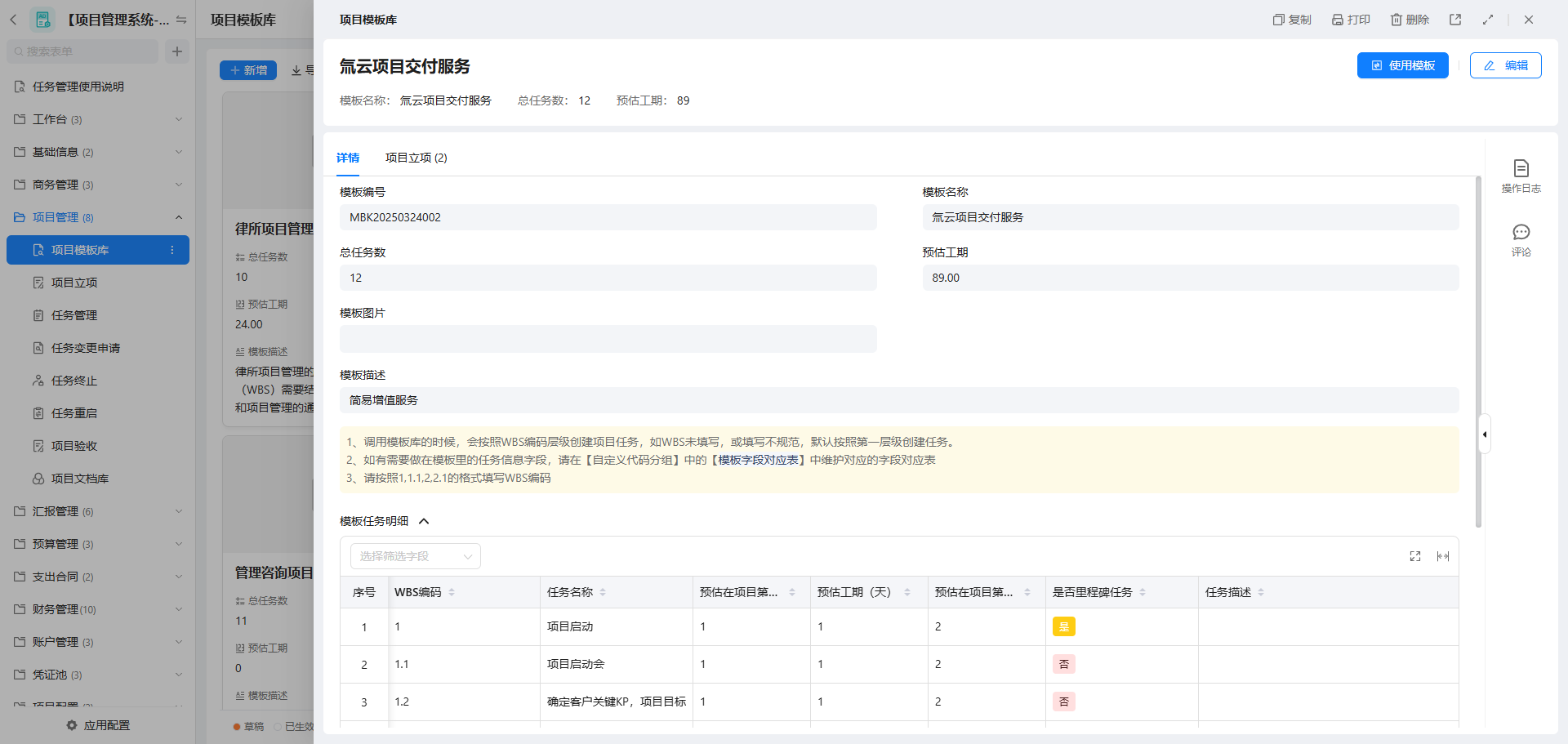

项目立项
- 项目状态:
- 正常:项目执行正常。
- 暂停投入:项目异常标记。
- 已验收:项目已完成,验收完成。
- 关联项目模板:调用项目模板,自动创建任务信息并规划主子层级。
- 预设开始与结束时间:开启后调用项目模板可以规划任务预计开始结束时间。
数据流转
- 创建项目任务:调用项目模板库信息创建该项目下的任务信息到
任务管理中,根据 WBS 编码生成任务之间的主子关系。如果勾选预设开始结束时间,同时生成对应的预计开始/结束时间。
特殊情况:WBS 为空或填写错误查不到父级 WBS 时,不绑定父级任务信息。 - 立项文件写入
**项目文档库**:立项时上传立项文件附件,会新增到项目模板库中。 - 增加项目参与人按钮:点击后可选择增加成员到
项目参与人中。 - 汇报进度按钮:汇报项目进度,进度会更新到
项目汇报进度中。 - 项目归档按钮:对已验收项目进行归档,该项目下的
任务管理和项目文档库相关信息会隐藏,可在归档工作台查看。
任务管理

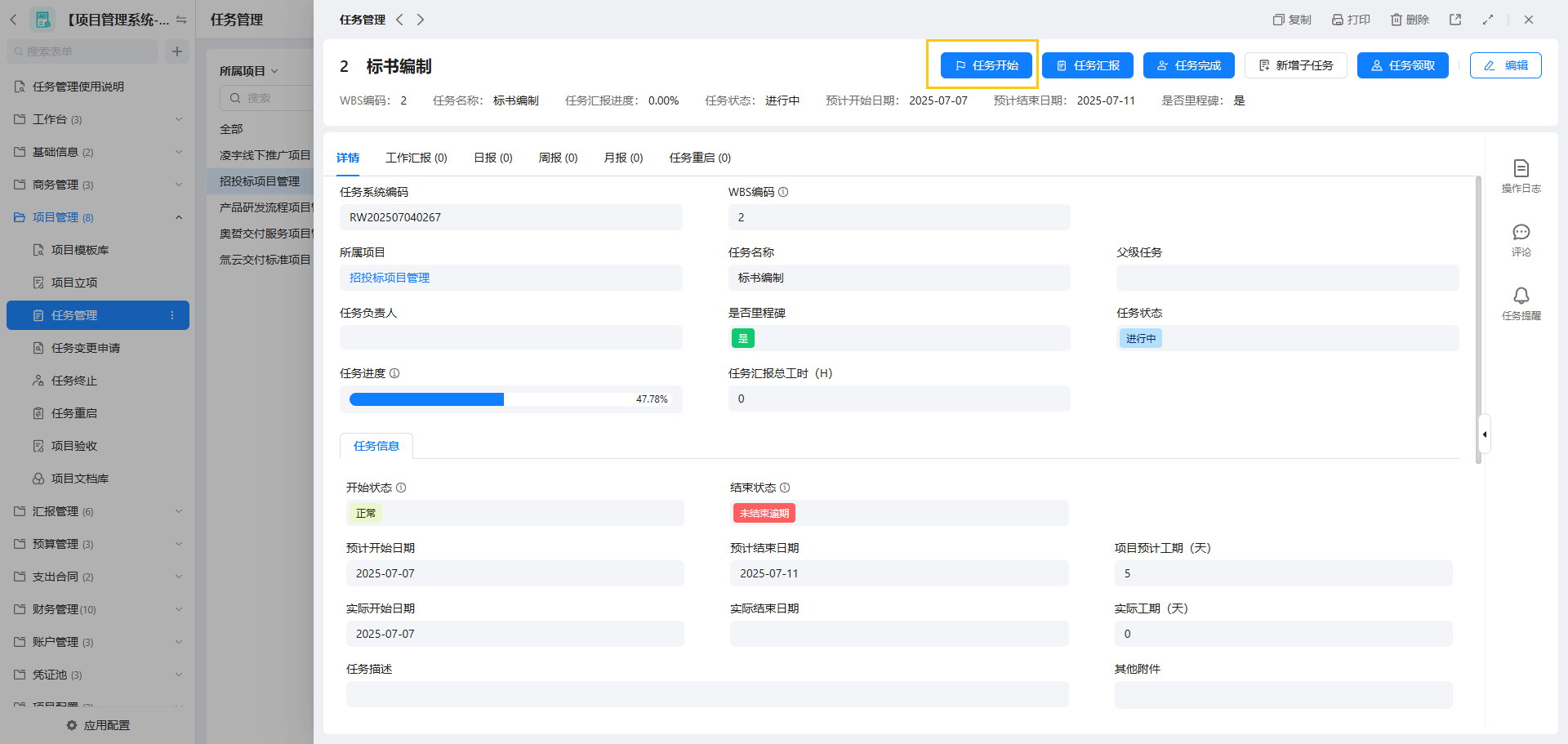

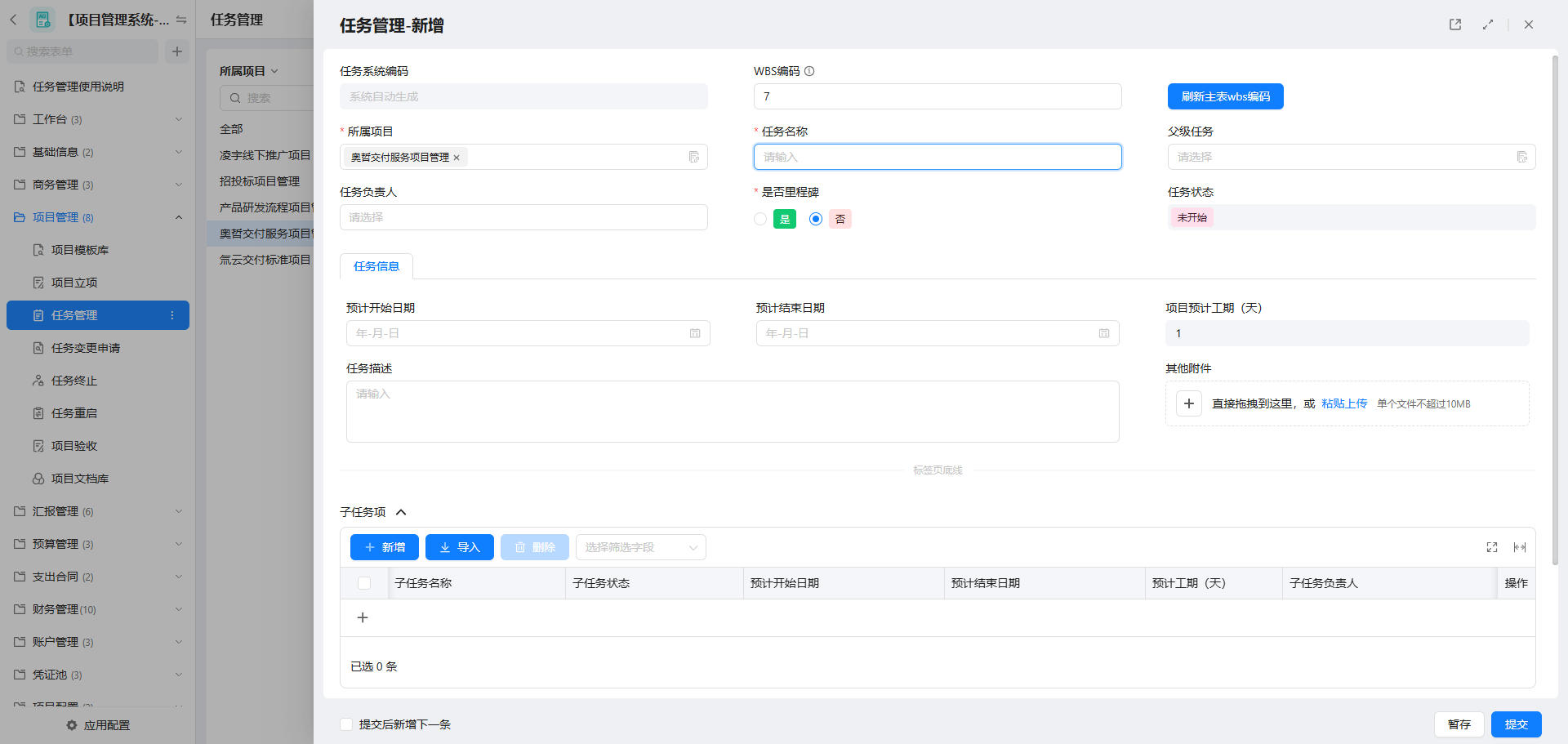

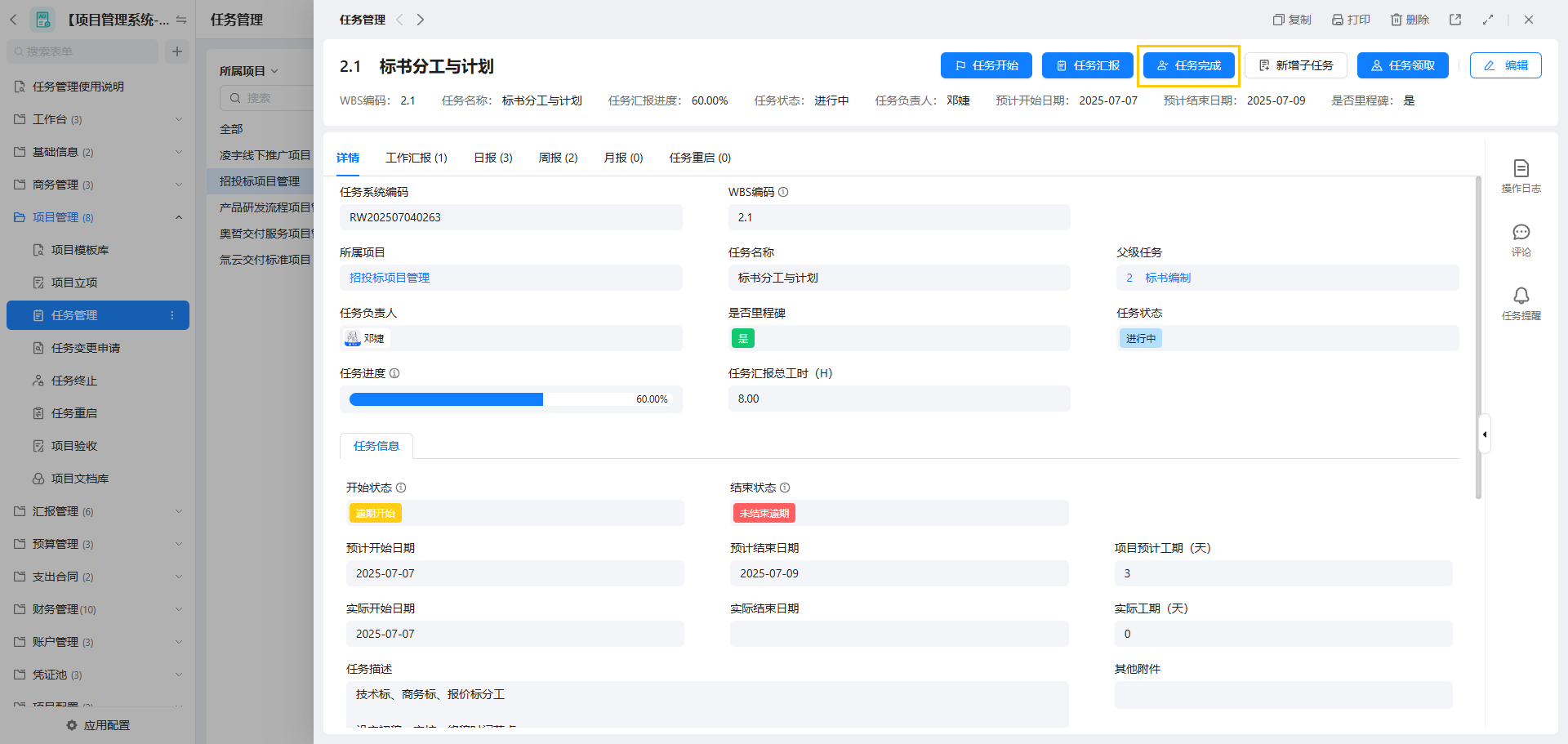

任务创建与修改
- 是否里程碑:标记该任务是否为里程碑信息。
- 父级任务:记录该任务的父级任务,用于分层展示。
- 前序任务:记录该任务的前序任务。

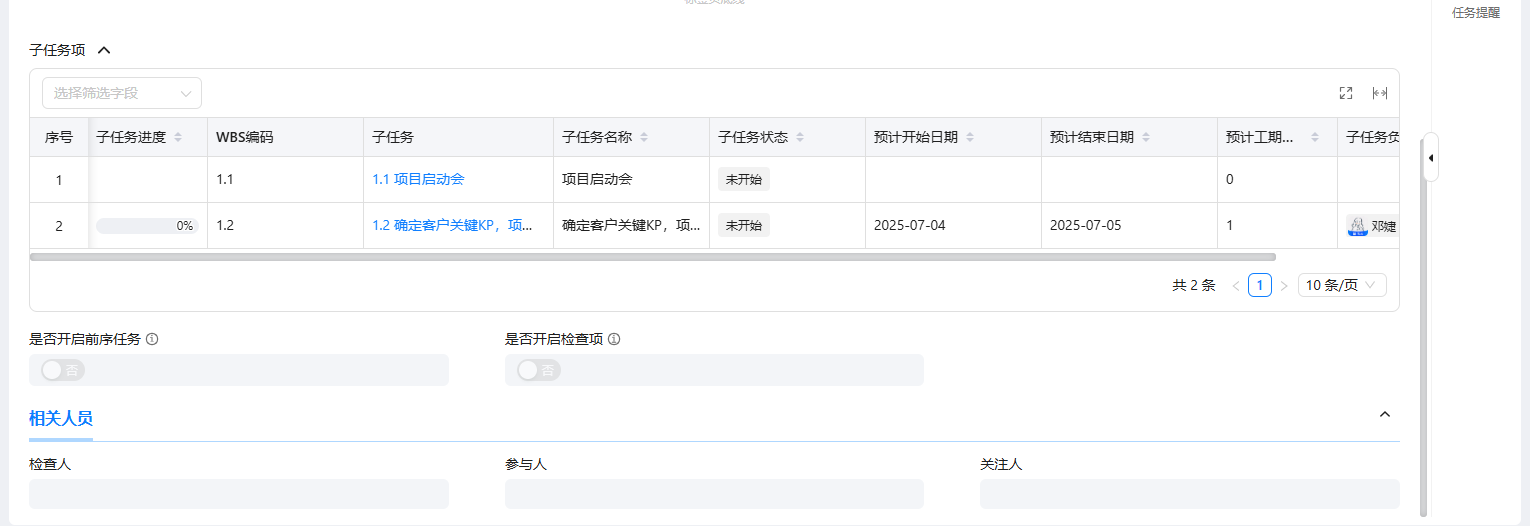

- 子任务项:记录该任务下所有子任务信息和进度。
- 前序任务项:记录该任务关联的前序任务和依赖关系:
- 前序任务开始才能开始(例:开始地基浇灌后开始混凝土找平)。
- 前序任务完成才能开始(例:比赛结束后开始颁奖活动)。
- 前序任务开始才能完成(例:换班人员到岗后原人员下班)。
- 前序任务完成才能完成(例:文件创建完成后发布)。

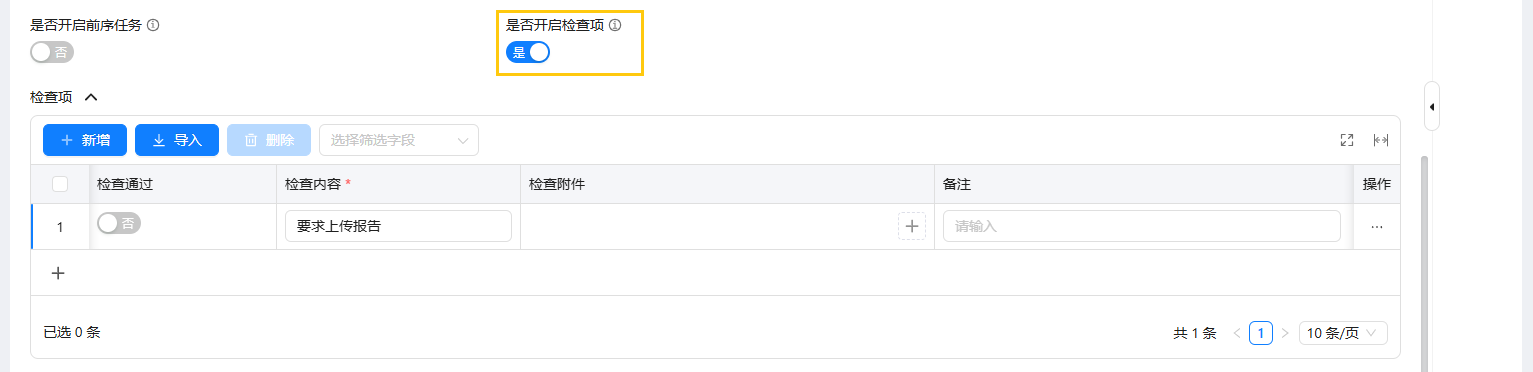

- 检查项:记录任务需检查的内容和通过状态。
数据流转
- 新增或修改时编辑
**父级任务**:更新任务管理的主子任务关系。 - 修改

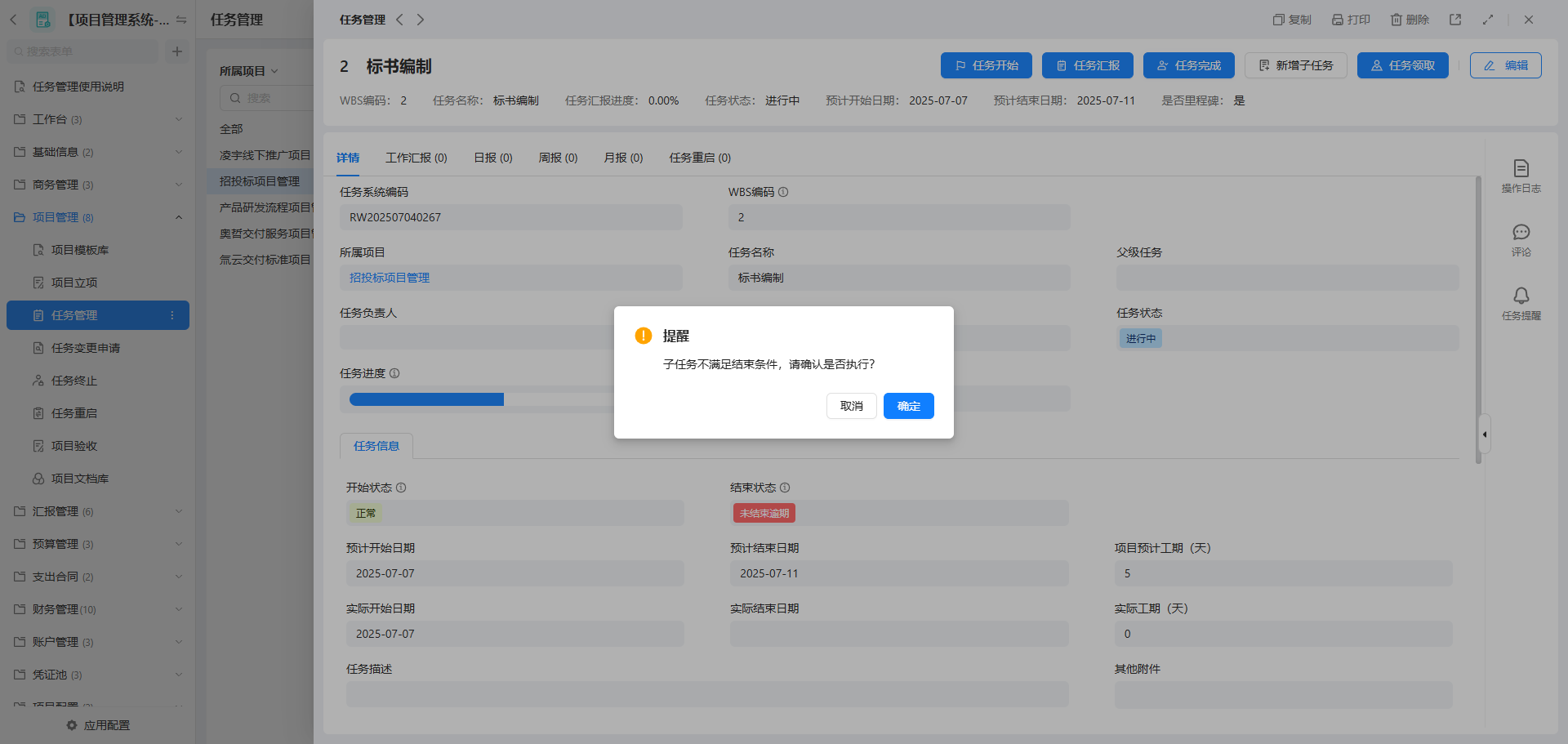

**子任务项**:创建新增的子任务信息,取消被删除子任务的父级关联。 - 修改
**前序任务项**:更新本任务的前序任务字段。 - 新增或修改时添加
**任务负责人**、**参与人**:自动添加到项目立项的项目参与人中。

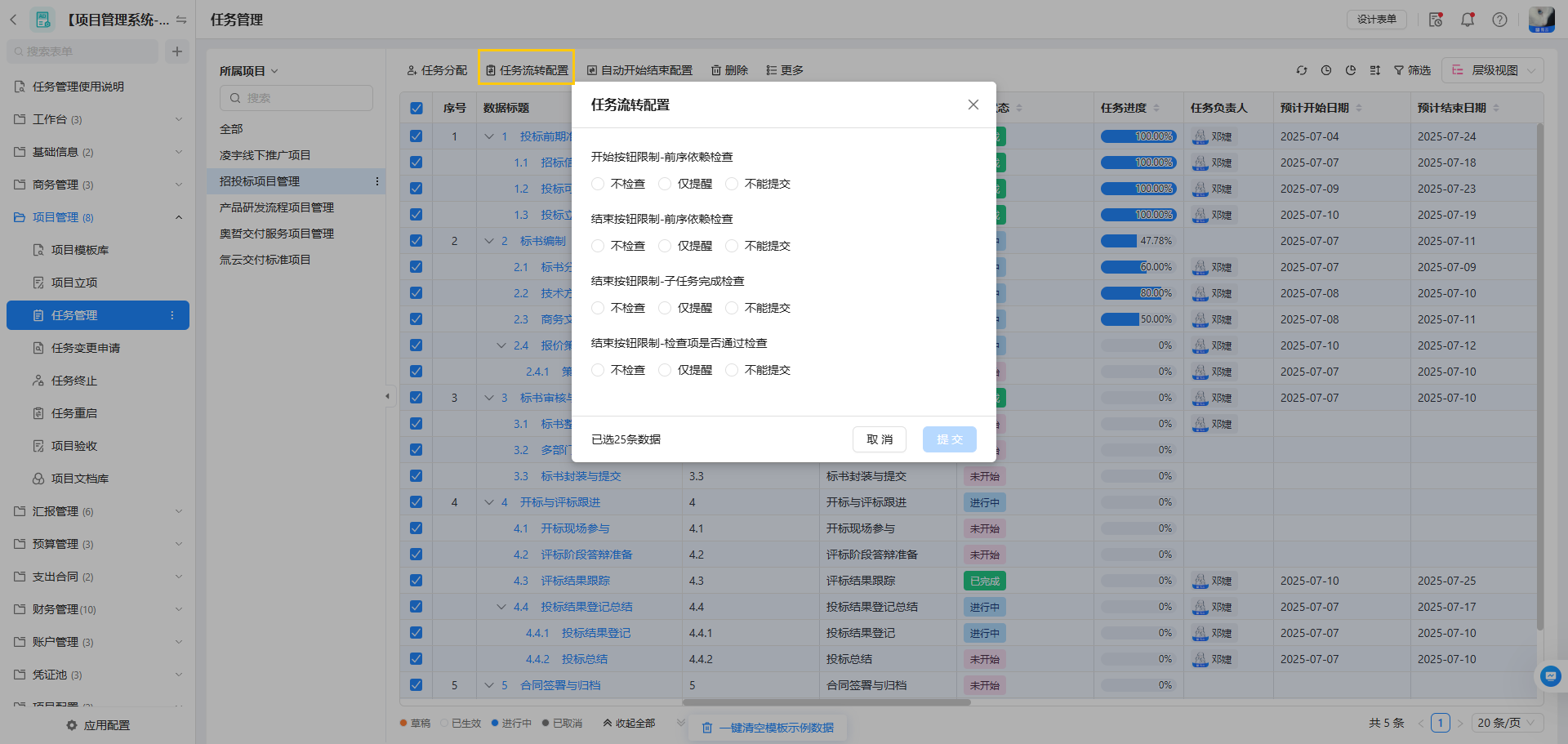

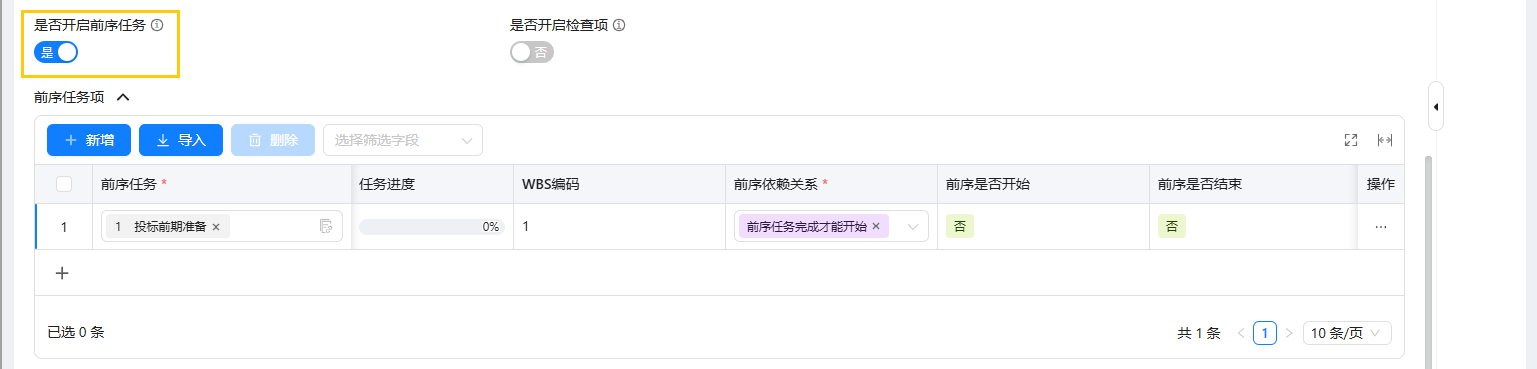

任务流转控制配置
控制任务开始和结束的时候,是否需要检查对应关联任务都做好了,才允许流转:
- **可配置项: **
- 开始检查-前序完成配置:检查前序任务依赖是否满足开始条件。
- 结束检查-前序完成配置:检查前序任务依赖是否满足结束条件。
- 结束检查-子任务完成配置:检查子任务项是否全部完成。
- 结束检查-检查项完成配置:检查检查项是否全部通过。
- 配置限制程度:每个配置项可设置不同限制程度:
- 不检查:该配置项不检查,直接通过。
- 仅提醒:不满足时发送弹窗提醒,可选是否通过。
- 不通过:不满足时不允许通过。
- **流转效果: **
- 通过
任务开始/任务结束按钮进行状态流转:
- 修改配置:通过列表
批量编辑按钮调整任务限制:

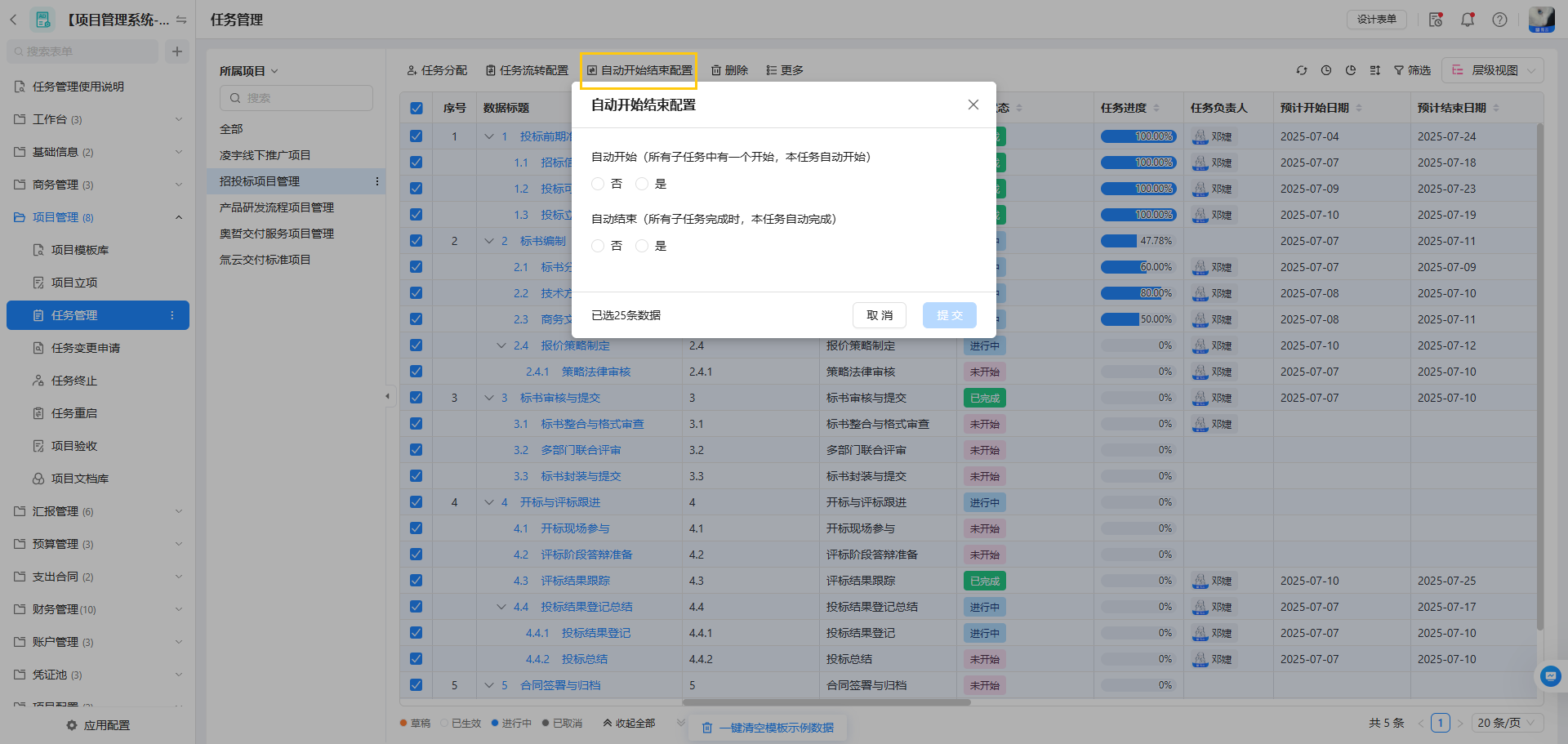

任务自动开始结束配置
主子任务关系中,主任务开始/结束时间和进度取决于子任务汇总情况。系统默认开启该功能,关闭需通过列表 批量编辑 按钮修改:
任务汇报与管理
任务详情界面右上角功能按钮:
- 任务领取:成员可认领无
任务负责人的任务。 - 删除任务:规划阶段删除错误任务及其关联关系。

- 汇报工时/进度:提交后自动创建
工作汇报记录

任务重启
- 关联任务:仅限操作人负责且状态为“已完成”或“终止”的任务。
- 新预计开始/结束时间:任务重启后的时间。
- 新负责人:重启后新负责人(不填写则沿用原负责人)。
- 重启任务状态至:重启后任务状态。
数据流转
- 重启流程提交审批,通过后修改
任务管理中对应任务的预计开始/结束日期及负责人信息。

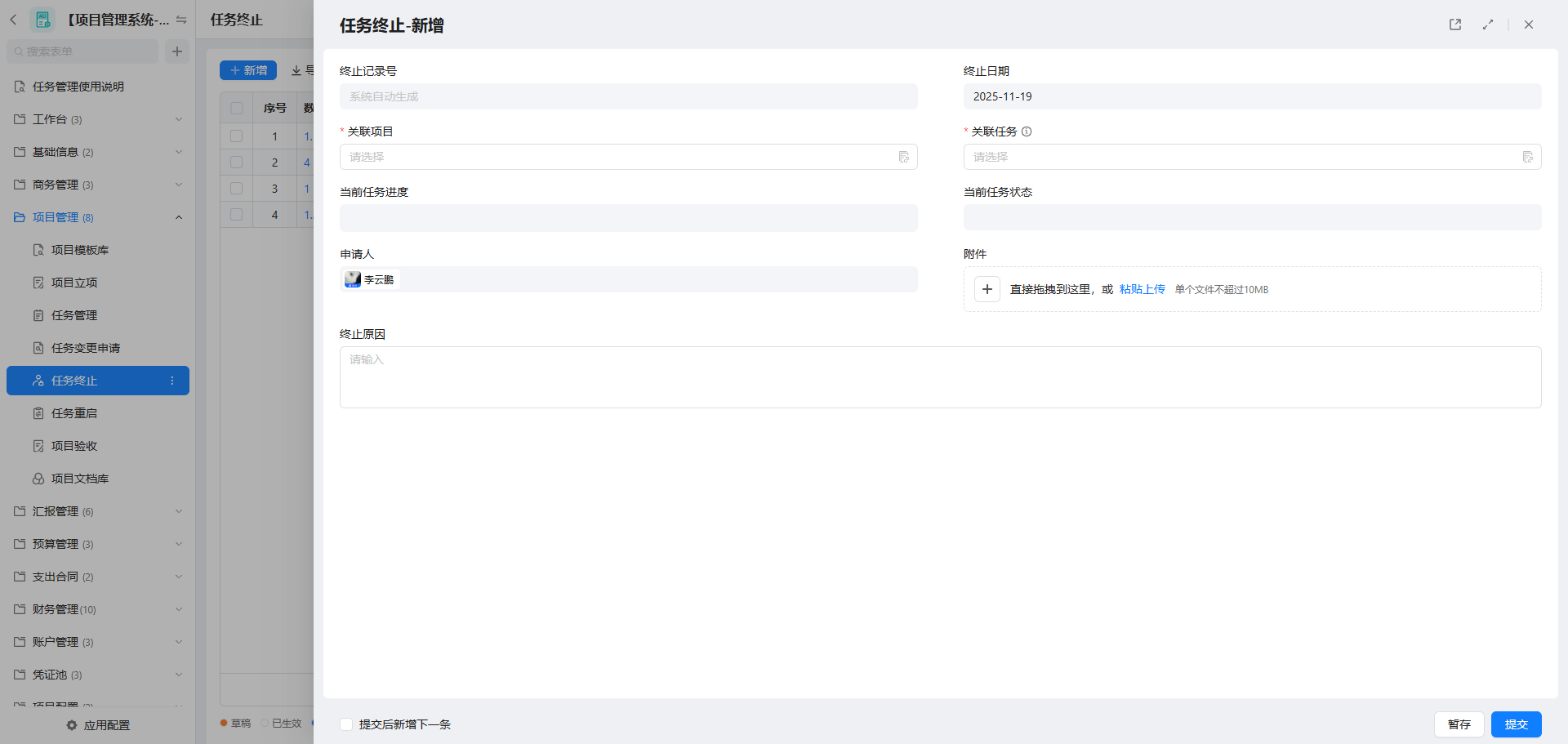

任务终止
- 关联任务:仅限申请人负责且状态为“进行中”或“未开始”的任务。
数据流转
- 终止流程提交审批,通过后修改
任务管理中对应任务的任务状态为终止(重新开始需通过任务重启)。

任务变更申请
- 关联任务:选择本人负责的任务或本人负责项目下的任务。
- 变更为预计开始/结束日期:任务变更后的时间。
- 新负责人:选填,填写后更新任务负责人。
数据流转
- 变更流程提交项目经理审批,通过后修改
任务管理中对应任务的预计开始/结束时间和负责人信息。

项目验收
- 实际结束时间:项目实际完成时间。
- 完成状态:系统根据计划结束时间和实际完成时间自动判断是否准时完成。
- 验收文件:登记项目时间。
- 纳入模板库:是否将该项目作为模板沉淀到模板库。
数据流转
- 更新
**项目立项**信息:将实际结束时间更新到项目立项,自动计算实际工期。 - 上传验收文档到
**项目文档库**:提交后同步验收文件到项目文档库。 - 项目任务信息纳入
**项目模板库**:勾选纳入模板库后,汇总任务管理中所有任务信息生成到项目模板库,并根据主子关系自动生成 WBS 层级编码。

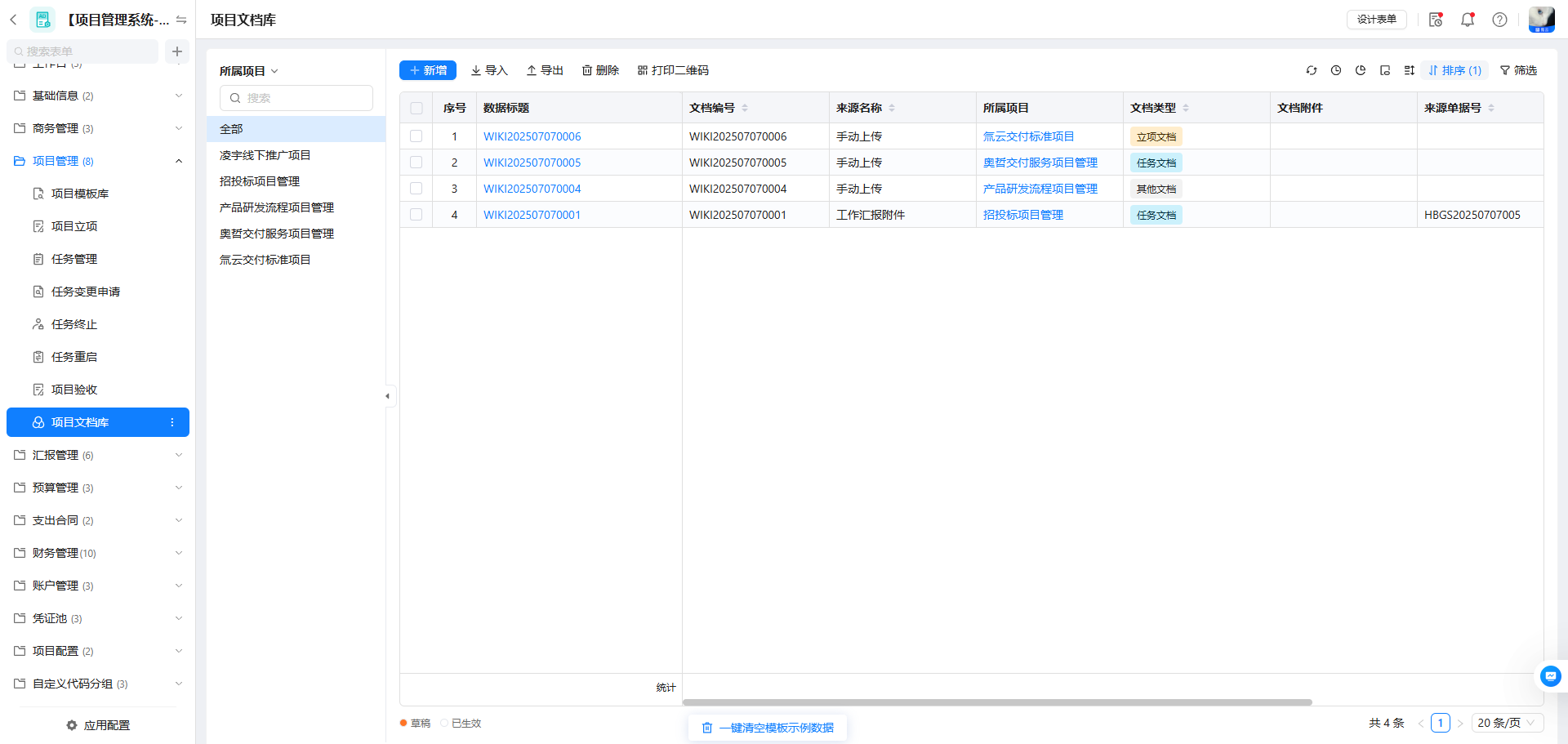

项目文档库
记录项目过程中系统内登记的文档来源:
项目立项-立项文件任务管理-检查项附件日/周/月报-汇报文件项目验收-验收文件
